Dans le cadre d’un programme de maintenance des ouvrages électriques, des travaux de mise en peinture des pylônes des lignes à 400 000 volts reliant la centrale nucléaire de Flamanville à l’Étang-Bertrand seront prochainement engagés .
Ces interventions ont pour objectif de :
- Protéger les pylônes contre la corrosion
- Garantir la sécurité des personnes et des biens,
- Assurer la continuité de l’alimentation électrique .

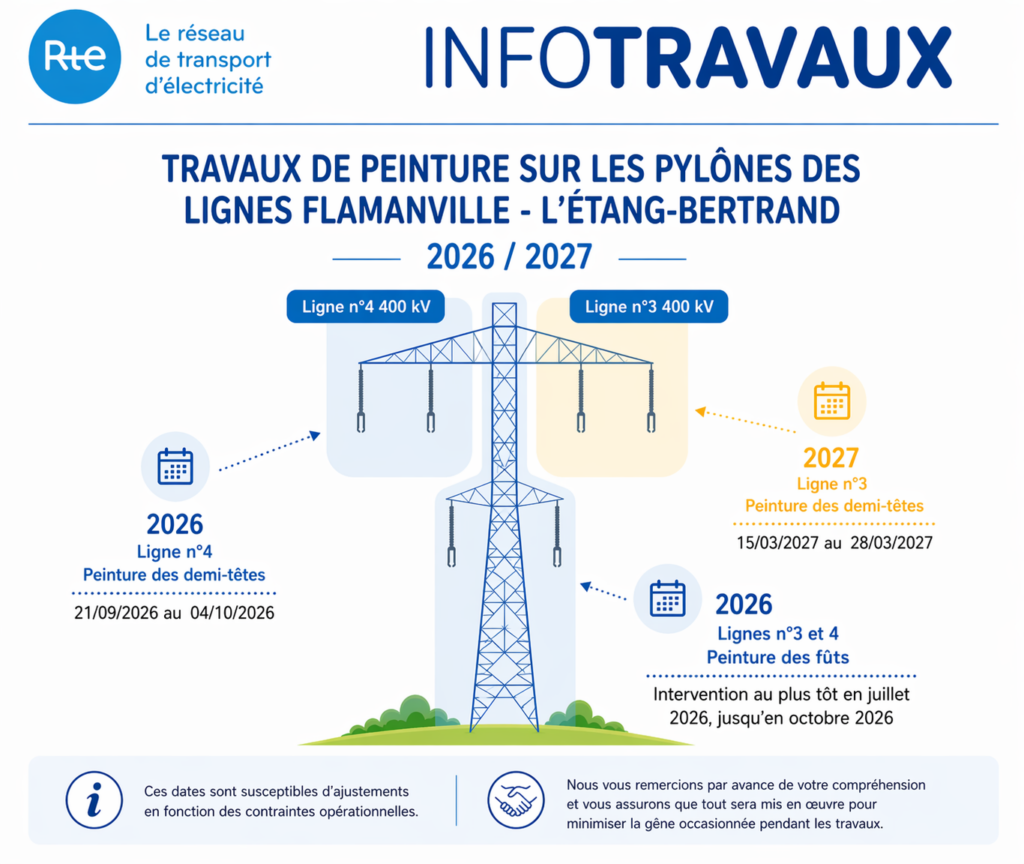

Un calendrier de travaux échelonné jusqu’en 2029
Les travaux se dérouleront en plusieurs phases entre 2026 et 2029, selon un phasage dépendant notamment des périodes de coupure programmées de la centrale nucléaire de Flamanville .
Premières interventions prévues :
- À partir de juillet 2026 (jusqu’à octobre 2026) : Peinture des pieds de pylônes (appelés « fûts »), réalisée sans interruption de l’alimentation électrique (lignes sous tension)
- Du 21 septembre au 4 octobre 2026 : Intervention sur les parties hautes (« demi-têtes ») de la ligne n°4, nécessitant une mise hors tension temporaire
- Du 15 au 28 mars 2027 : Travaux sur les demi-têtes de la ligne n°3, également avec coupure temporaire des lignes
Les opérations se poursuivront ensuite en 2028 et 2029, selon un calendrier similaire.
Ces dates sont données à titre prévisionnel et peuvent évoluer en fonction des contraintes opérationnelles.
Réunion d’information à destination des riverains
Afin de présenter ces travaux et leurs impacts, une réunion d’information est organisée :
Mardi 28 avril à 20h30
Salle Paul Nicolle | Les Pieux
Cette réunion s’adresse en priorité aux habitants situés à proximité des pylônes concernés.
Elle permettra de détailler :
- le déroulement des différentes phases de travaux,
- les périodes d’intervention,
- les conditions de réalisation (lignes sous tension ou coupées),
- ainsi que les éventuelles incidences locales.
Un temps d’échange sera également proposé afin de répondre aux questions des riverains.
Un engagement pour limiter les nuisances
Les équipes mobilisées s’engagent à mettre en œuvre toutes les mesures nécessaires pour limiter les gênes occasionnées pendant la durée des travaux .
